Six à douze mois, pas trois
L’erreur la plus fréquente consiste à appeler un pisciniste en avril pour se baigner en juillet. C’est presque toujours impossible pour un bassin enterré : entre l’autorisation communale, la disponibilité des entreprises et les aléas du terrassement, il faut compter six mois dans le meilleur des cas, douze si le dossier passe par une mise à l’enquête complète.
Seule la piscine hors-sol échappe à cette contrainte, avec une installation en quelques jours et sans autorisation dans la plupart des communes.
Le calendrier idéal, mois par mois
- Septembre à octobre : demande de devis et choix du constructeur. Les carnets se libèrent après la saison, et notre guide sur ce qui fait varier un devis explique comment comparer trois offres
- Octobre à novembre : dépôt de la demande d’autorisation en commune. C’est le poste le moins compressible du calendrier
- Décembre à février : instruction du dossier, mise au point des plans, commande des équipements à long délai

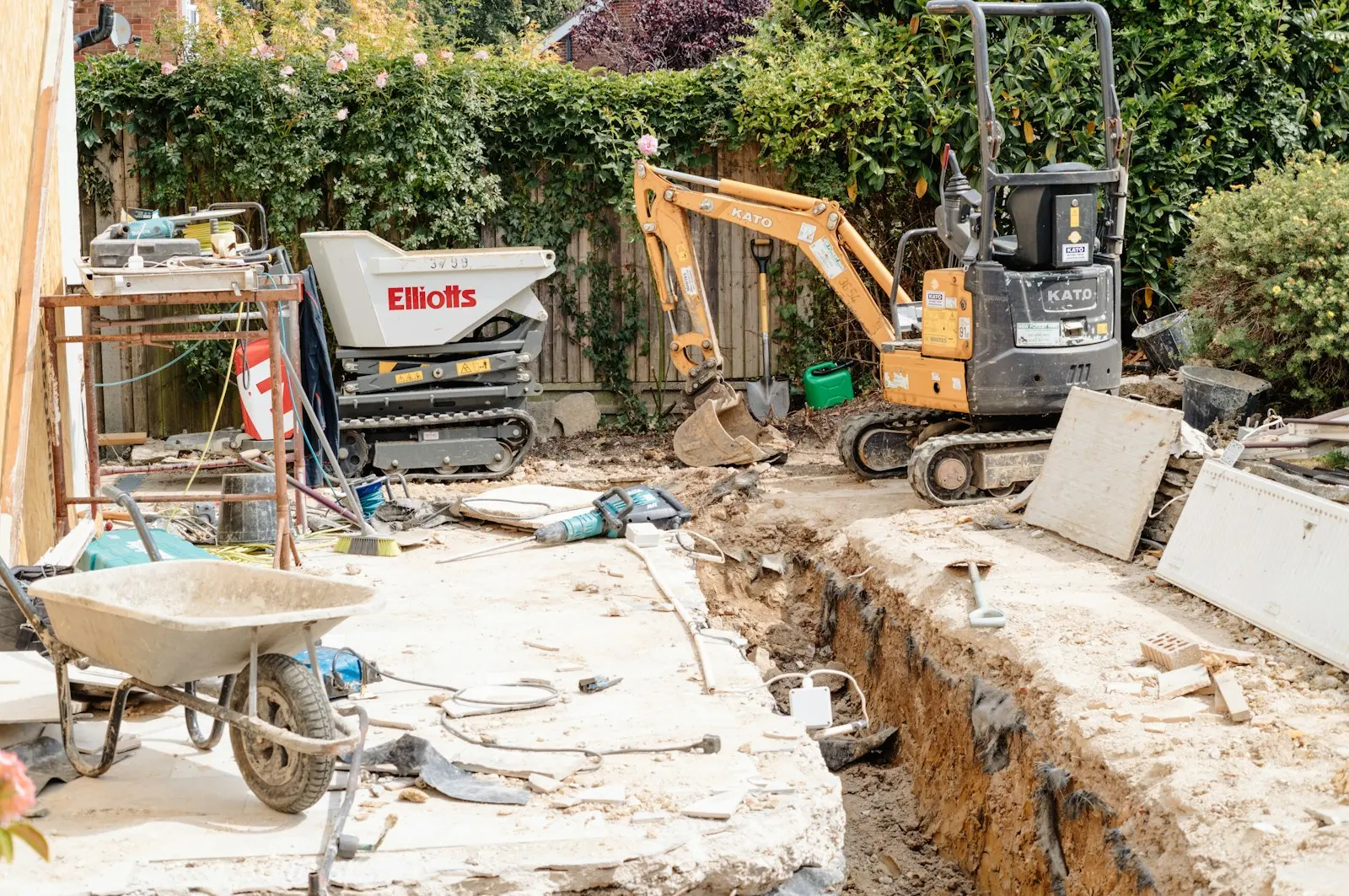

- Mars à avril : terrassement dès que le sol est ressuyé et hors gel
- Avril à mai : structure, étanchéité, revêtement, local technique
- Mai à juin : terrasse, abords, plantations, mise en eau et mise en service
Le poste qui commande tout : l’autorisation
Le délai d’instruction varie fortement d’une commune à l’autre, de quelques semaines pour une procédure simplifiée à plusieurs mois si le dossier part en mise à l’enquête publique. Les règles applicables et les distances à respecter sont détaillées dans notre guide réglementation, permis et sécurité.
Deux situations allongent systématiquement les délais : les zones protégées, fréquentes autour du Léman et dans les périmètres viticoles de Morges et Rolle, détaillés dans notre guide sur La Côte, et les communes soumises à des exigences patrimoniales, comme Saint-Prex ou les bourgs anciens.
Ce que le climat romand impose
Le terrassement demande un sol hors gel et suffisamment ressuyé. Sur le Plateau, la fenêtre s’ouvre en général début mars. En altitude, dans le Valais, dont notre guide régional détaille les trois territoires, ou les Préalpes fribourgeoises, elle peut n’arriver qu’en avril ou mai selon l’enneigement, ce qui décale tout le chantier.
Le béton n’aime pas non plus les fortes chaleurs : une dalle coulée en pleine canicule d’août demande des précautions de cure supplémentaires. Les mois de mars à juin et de septembre à octobre restent les plus favorables.
Construire hors saison : ce que ça change
Lancer le chantier à l’automne présente trois avantages concrets :
- Des prix plus bas : les entreprises complètent un carnet creux et négocient davantage
- Un vrai choix de dates : vous n’êtes plus le douzième dossier de la file de printemps
- Un jardin remis à niveau avant l’été : les plantations ont une saison entière pour s’installer
L’inconvénient est réel mais limité : un bassin terminé en novembre passe son premier hiver sans usage. Un hivernage soigné suffit à le protéger jusqu’au printemps.
Le rétroplanning à retenir
Pour nager en juin, le premier appel se passe en septembre de l’année précédente. Pour nager en juin avec une marge de sécurité sur l’autorisation, il se passe en juin, un an avant. Tout projet lancé après février vise réalistement l’été suivant, et mieux vaut le savoir dès le premier devis que le découvrir en mai.
